Cómo se construye una nave industrial: fases de la obra

Las fases de construcción de una nave industrial explicadas paso a paso: desde el estudio del terreno y la licencia hasta la estructura, la cubierta, la solera, las instalaciones y la legalización final.

·14 min de lectura

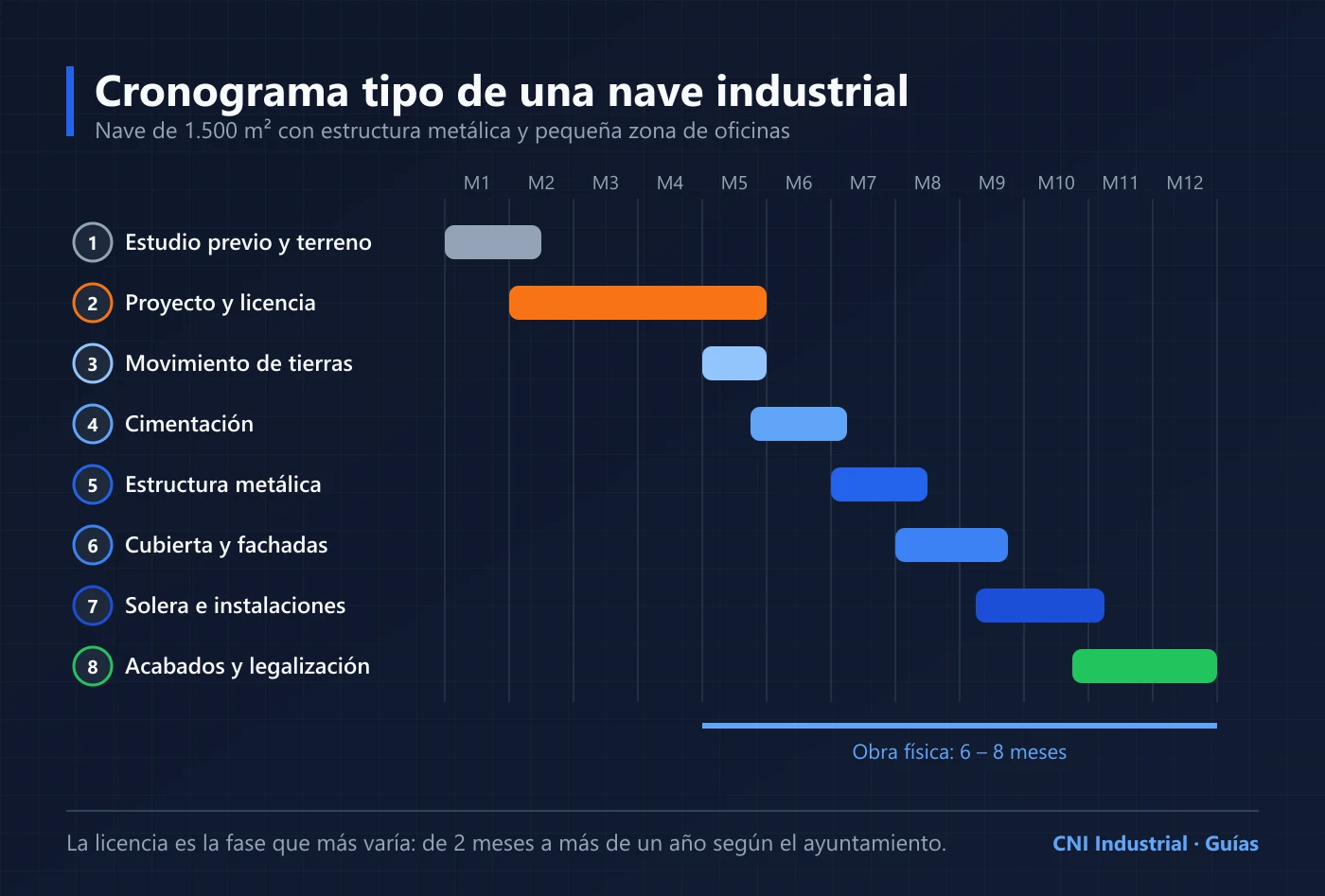

Cronograma tipo de las ocho fases de construcción de una nave industrial de 1.500 m² a lo largo de doce meses
Cronograma orientativo de una nave de 1.500 m²: la obra física ocupa entre 6 y 8 meses.

Visto desde la carretera, construir una nave parece sencillo: un día hay un solar, unas semanas después aparecen unos pilares y, casi sin darte cuenta, ya hay un edificio con su cubierta y su rótulo. Pero detrás de esa aparente rapidez hay un proceso muy ordenado, donde cada fase depende de la anterior y donde un retraso al principio se arrastra hasta el final.

Si estás a punto de construir tu primera nave, entender cómo se encadenan las fases te ayudará a planificar la mudanza, negociar plazos con la constructora y detectar a tiempo cuándo algo no va bien. Vamos paso a paso, desde que tienes el terreno hasta que puedes abrir la persiana.

Antes de empezar: quién interviene en la obra

Conviene tener claro el papel de cada uno, porque vas a hablar con todos ellos:

  • Promotor: eres tú, o tu empresa. Decides, pagas y eres el responsable último ante la administración.
  • Proyectista: el técnico que redacta el proyecto. A menudo es también quien dirige la obra.
  • Dirección facultativa: el director de obra y el director de ejecución. Vigilan que se construya conforme al proyecto, resuelven dudas técnicas y firman el certificado final.
  • Coordinador de seguridad y salud: obligatorio cuando trabaja más de una empresa en la obra, algo que ocurre prácticamente siempre.
  • Constructora y subcontratas: ejecutan la obra. Lo normal es que una constructora principal coordine a los especialistas en estructura, cerramientos, solera e instalaciones.

Fase 1: estudio previo y análisis del terreno

Todo empieza por saber si la parcela sirve. Se pide el informe urbanístico al ayuntamiento para confirmar los usos permitidos, la edificabilidad, la altura máxima y los retranqueos. Se hace un levantamiento topográfico y, muy importante, un estudio geotécnico que dirá qué tipo de cimentación necesita el suelo.

Es también el momento de consultar a la distribuidora eléctrica si hay potencia disponible y de hacer un primer encaje de la nave en la parcela. Esta fase suele durar entre tres y seis semanas y cuesta poco en relación con lo que evita.

Fase 2: proyecto y licencia de obras

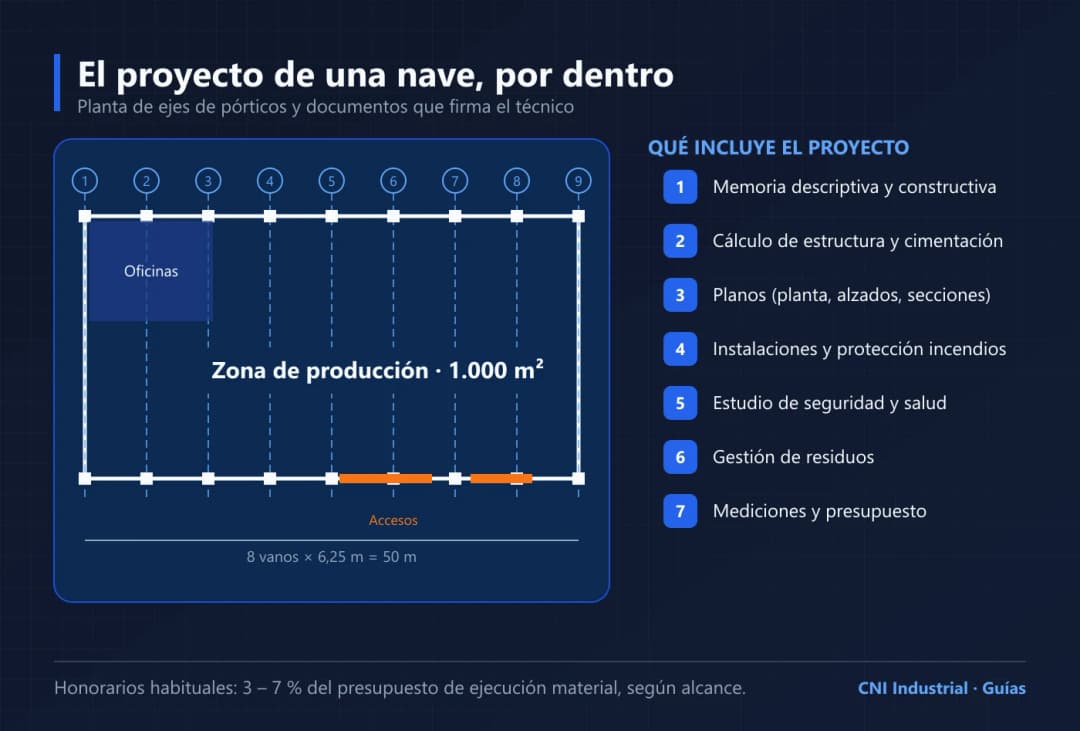

Con los datos del terreno y las necesidades de tu actividad, el técnico redacta el proyecto básico y el de ejecución, y se solicita la licencia. Si quieres saber exactamente qué contiene y cuánto cuesta, lo explicamos en la guía sobre el proyecto de nave industrial.

Mientras el ayuntamiento tramita, se aprovecha para pedir ofertas a las constructoras, comparar, negociar y firmar el contrato. Es la fase más imprevisible del calendario: puede durar dos meses o más de un año, según el municipio y la carga de trabajo de sus servicios técnicos.

Fase 3: implantación y movimiento de tierras

Con la licencia concedida y el acta de replanteo firmada, la constructora instala la caseta de obra, el vallado y los accesos. Después se desbroza la parcela, se retira la capa vegetal y se explana el terreno a la cota del proyecto. Si hay desniveles, se realizan desmontes y terraplenes compactados por tongadas, con ensayos que comprueban que el relleno alcanza la densidad necesaria.

En esta fase también se excavan las zanjas y pozos de la cimentación y se dejan previstas las redes enterradas de saneamiento, que luego quedarán bajo la solera. Para una nave mediana en parcela llana, el movimiento de tierras suele durar de dos a cuatro semanas.

Fase 4: cimentación

La mayoría de naves metálicas se apoyan en zapatas aisladas de hormigón armado bajo cada pilar, unidas entre sí por vigas riostras o de atado. Se vierte una capa de hormigón de limpieza, se coloca la armadura, se hormigona y, en lo alto de cada zapata, se dejan embebidos los pernos y las placas de anclaje donde se atornillarán los pilares.

La precisión aquí es crítica. Una placa de anclaje desplazada unos centímetros complica el montaje de toda la estructura. Por eso se replantea con topografía y se comprueba antes de hormigonar. Si el suelo es malo, la cimentación puede ser profunda, con pilotes o micropilotes, lo que alarga plazos y presupuesto.

Fase 5: montaje de la estructura

Es el momento más espectacular de la obra. Los pilares y las vigas llegan cortados, taladrados y pintados desde taller, y se montan con grúas y plataformas elevadoras. Primero se levantan los pórticos, que son los “marcos” formados por dos pilares y la viga de cubierta. Después se colocan las correas que unen los pórticos y sobre las que se apoyará la cubierta, y los arriostramientos (las cruces de San Andrés) que dan rigidez al conjunto frente al viento.

En una nave de 1.500 m², el montaje de la estructura puede completarse en tres a seis semanas. Si la estructura es de hormigón prefabricado el proceso es parecido, con piezas más pesadas que se encajan en cálices de cimentación.

Montaje de los pórticos de la estructura metálica de una nave industrial
Montaje de pórticos y correas: la fase en la que la nave empieza a tomar forma.

Fase 6: cubierta y fachadas

Con la estructura aplomada y atornillada, se cierra la nave. Lo habitual es empezar por la cubierta, para proteger cuanto antes el interior. Se colocan los paneles sándwich, los lucernarios para la luz natural, los exutorios de humos si los exige la normativa contra incendios, los canalones y las bajantes.

Luego llegan las fachadas: paneles sándwich horizontales o verticales, a menudo con un zócalo de hormigón prefabricado o bloque en la parte baja para resistir golpes. Se montan las carpinterías, las puertas peatonales y los huecos para puertas seccionales y muelles de carga. Con la nave cerrada, la obra deja de depender tanto del tiempo.

Cubierta de panel sándwich en una nave industrial con lucernarios
La cubierta de panel sándwich se monta antes que la solera para proteger el interior.

Fase 7: solera e instalaciones

Con la nave cubierta llega la solera, el suelo sobre el que trabajará tu actividad durante décadas. El proceso es: compactación de la base, capa de zahorra (encachado), lámina de polietileno, armado con mallazo o fibras y hormigonado. El acabado más habitual es el fratasado mecánico con cuarzo, que da una superficie dura y lisa. Entre 24 y 48 horas después se cortan las juntas de retracción para que las fisuras naturales del hormigón aparezcan donde deben.

En paralelo avanzan las instalaciones: electricidad e iluminación, protección contra incendios (detección, extintores, bocas de incendio o rociadores si se requieren), fontanería, saneamiento, climatización de oficinas y, según la actividad, aire comprimido o redes de proceso. Las tuberías y tubos enterrados deben estar colocados antes de hormigonar la solera.

Fase 8: acabados, urbanización y legalización

Se construyen las oficinas y aseos, se colocan las puertas seccionales y los muelles de carga, se pinta y se rematan detalles. En el exterior se ejecutan los viales, el aparcamiento, el vallado y las redes de pluviales y saneamiento hasta la acometida municipal.

Y llega la parte menos visible, pero imprescindible para poder abrir:

  1. Certificado final de obra firmado por la dirección facultativa.
  2. Inscripción de las instalaciones (baja tensión, protección contra incendios) en Industria.
  3. Inspecciones de organismos de control cuando las exige la normativa.
  4. Entrega del libro del edificio con planos finales y manuales de mantenimiento.
  5. Declaración de obra nueva ante notario e inscripción en el Registro de la Propiedad.
  6. Licencia de primera ocupación, de actividad o declaración responsable, según el municipio.

Cuánto dura cada fase

El cronograma de la imagen principal resume un caso típico. Estas son las duraciones habituales para una nave de 1.000 a 2.000 m²:

FaseDuración orientativa¿Puede solaparse?
Estudio previo y terreno3 – 6 semanasCon el inicio del proyecto
Proyecto y licencia2 – 12 mesesCon la contratación de la obra
Movimiento de tierras2 – 4 semanasCon la cimentación
Cimentación3 – 6 semanasParcialmente con la estructura
Estructura3 – 6 semanasCon la cubierta, por zonas
Cubierta y fachadas4 – 8 semanasCon instalaciones
Solera e instalaciones6 – 10 semanasCon oficinas y urbanización
Acabados y legalización6 – 10 semanasParcialmente

Cómo controlar la obra sin ser técnico

No hace falta saber de estructuras para seguir bien una obra. Bastan unas cuantas costumbres:

  • Un calendario por escrito. Pide un planning de obra con hitos y revísalo cada mes.
  • Pagos ligados al avance real. Lo normal son certificaciones mensuales revisadas por la dirección facultativa y una retención de garantía del 5 % hasta la recepción.
  • Visitas periódicas. Acompaña al director de obra de vez en cuando. Se aprende mucho y se detectan antes las desviaciones.
  • Cambios, siempre por escrito y valorados. Cualquier modificación sobre el proyecto debe tener precio y plazo aprobados antes de ejecutarse.
  • Recepción con lista de repasos. Al terminar, se firma el acta de recepción con las deficiencias pendientes y un plazo para corregirlas.

Si aún estás calculando la inversión, revisa nuestra guía de precios para construir una nave industrial. Y si lo que tienes es una nave existente que necesita ponerse al día, quizá te interese más saber cuánto cuesta reformar una nave industrial.

En resumen

Construir una nave industrial sigue un orden lógico: conocer el terreno, proyectar y conseguir la licencia, preparar el suelo, cimentar, levantar la estructura, cerrar con cubierta y fachadas, hacer la solera y las instalaciones, y terminar con acabados y papeles. La obra física de una nave mediana suele durar entre seis y ocho meses; la tramitación previa es lo que más varía. Si planificas bien las primeras fases y mantienes un control ordenado durante la obra, llegarás al día de la mudanza con la nave que necesitabas y sin sustos.

Preguntas frecuentes

¿Cuáles son las fases de construcción de una nave industrial?+

Las fases habituales son: estudio previo del terreno, proyecto y licencia, movimiento de tierras, cimentación, montaje de la estructura, cubierta y fachadas, solera e instalaciones y, por último, acabados, urbanización exterior y legalización.

¿Cuánto se tarda en construir una nave industrial?+

La obra física de una nave de 1.000 a 3.000 m² suele durar entre 5 y 9 meses. Si se incluye la redacción del proyecto y la licencia, el proceso completo desde la compra del terreno hasta la apertura puede llevar entre 10 y 18 meses.

¿Por qué la solera se hace después de la cubierta?+

Porque hormigonar bajo cubierta protege la solera del sol, la lluvia y el viento durante el fraguado, lo que reduce fisuras y permite un acabado mucho más uniforme. Además, evita que la maquinaria de montaje de la estructura dañe un suelo ya terminado.

¿Qué papeles hacen falta al terminar la obra?+

Como mínimo, el certificado final de obra firmado por la dirección facultativa, el libro del edificio, los certificados de las instalaciones registrados en Industria, la declaración de obra nueva y la licencia de primera ocupación o de actividad, según el municipio.
