Proyecto de nave industrial: qué incluye y cuánto cuesta

Qué documentos forman el proyecto de una nave industrial, qué estudios previos necesitas, quién puede firmarlo, cuánto cobran los técnicos y los errores de proyecto que más dinero cuestan.

·12 min de lectura

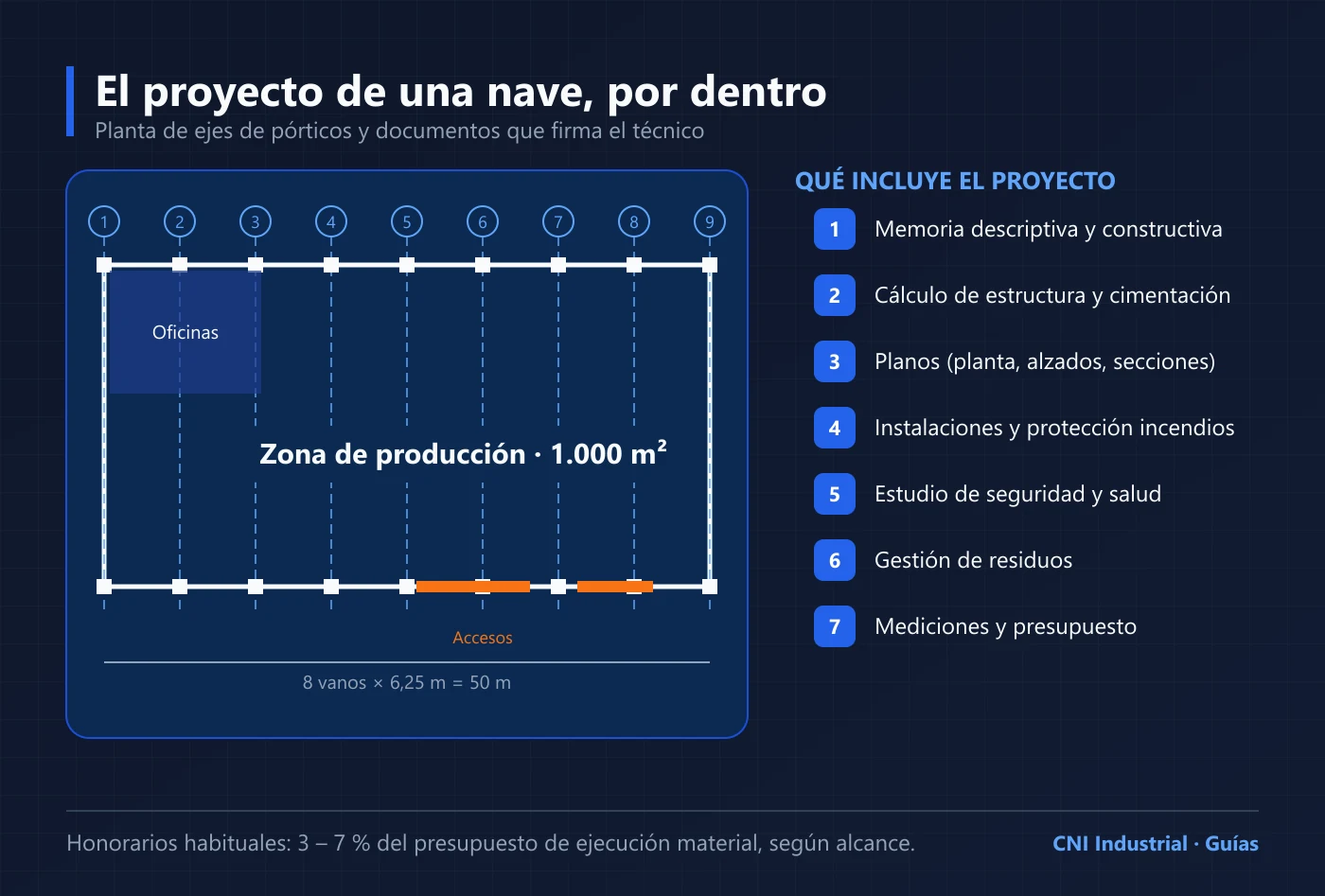

Ilustración de la planta de ejes de una nave industrial junto a la lista de documentos del proyecto técnico
Planta de ejes de pórticos y documentos que componen un proyecto de nave industrial.

Hay una escena que se repite más de lo que debería: un empresario compra una parcela, encarga a una constructora que “le haga una nave” y, meses después, descubre que la altura no le sirve para las estanterías que quería, que la potencia eléctrica contratada se queda corta o que el ayuntamiento le pide sectorizar media nave contra incendios. Casi todos esos problemas tienen el mismo origen: un proyecto que se vio como un papel para conseguir la licencia, no como lo que realmente es, el plano de tu negocio.

En esta guía explicamos qué es exactamente el proyecto de una nave industrial, qué documentos lo componen, quién puede firmarlo, cuánto cuesta y en qué puntos merece la pena dedicar tiempo antes de que se ponga el primer pilar.

Qué es el proyecto y por qué es obligatorio

El proyecto es el conjunto de documentos técnicos que define cómo será la nave, justifica que cumple la normativa y describe con precisión cómo construirla y cuánto costará. Es obligatorio para cualquier nave de nueva planta según la Ley de Ordenación de la Edificación (LOE), y sin él no hay licencia de obras.

Pero su función real va mucho más allá del trámite. Un buen proyecto es la herramienta que te permite pedir presupuestos comparables, controlar la obra y saber que lo que pagas es lo que se construye. Sin proyecto detallado, cada constructora cotiza “su” nave, y comparar se vuelve imposible.

Tipos de proyecto que vas a encontrarte

Cuando hablamos de “el proyecto” en realidad nos referimos a varios documentos que se van desarrollando en fases:

  • Estudio previo o anteproyecto. Un primer encaje de la nave en la parcela, con superficies, alturas y un presupuesto aproximado. Sirve para decidir si la parcela funciona antes de invertir en el proyecto completo.
  • Proyecto básico. Define la nave a nivel general: distribución, volumetría, cumplimiento urbanístico y prestaciones principales. En muchos municipios basta para solicitar la licencia.
  • Proyecto de ejecución. Desarrolla todo al detalle: cálculos de estructura y cimentación, detalles constructivos, instalaciones, mediciones y presupuesto. Es el que necesitas para construir.
  • Proyecto o memoria de actividad. Analiza la actividad concreta que se va a desarrollar en la nave: su clasificación ambiental, ruidos, emisiones y medidas de seguridad. Es la base de la licencia de actividad o apertura.
  • Proyectos de instalaciones. Baja tensión, protección contra incendios, y en su caso climatización, aire comprimido, gas o frío industrial. Se presentan en el organismo de Industria de la comunidad autónoma para legalizar cada instalación.

Qué documentos incluye el proyecto de ejecución

El Código Técnico de la Edificación (CTE) fija el contenido mínimo. Traducido a una nave industrial, esto es lo que deberías recibir:

Memoria descriptiva y constructiva

Explica qué se va a construir y cómo: superficies, alturas, sistema estructural, materiales de cubierta y fachada, solera, carpinterías. También incluye la justificación urbanística (edificabilidad, ocupación, retranqueos, altura máxima) y el cumplimiento de cada documento básico del CTE que aplique.

Anejos de cálculo

El corazón técnico. Cálculo de la estructura y la cimentación conforme al CTE DB-SE y al Código Estructural, considerando peso propio, sobrecargas de uso, nieve, viento y sismo. Aquí deben quedar reflejadas cargas que a veces se olvidan: un puente grúa futuro, placas solares sobre la cubierta o instalaciones colgadas.

Protección contra incendios

En naves industriales no se aplica el DB-SI del CTE, sino el Reglamento de Seguridad Contra Incendios en Establecimientos Industriales (RSCIEI). Según la carga de fuego y la configuración de la nave, determina el nivel de riesgo, la sectorización, la resistencia al fuego de la estructura y las instalaciones necesarias. Es una de las partes del proyecto con más impacto en el coste final.

Planos

Situación y emplazamiento, planta general, cimentación, estructura (con ejes de pórticos, como en la imagen de esta guía), alzados, secciones, cubierta, detalles constructivos e instalaciones. Unos planos bien acotados evitan buena parte de las discusiones en obra.

Pliego de condiciones

Establece la calidad exigida a los materiales, cómo se ejecuta cada unidad de obra y cómo se controla. Es aburrido de leer, pero es tu respaldo cuando algo no se hace como debe.

Mediciones y presupuesto

Todas las unidades de obra medidas y valoradas. Es la base para pedir ofertas a varias constructoras sobre exactamente la misma nave y comparar con criterio. Si después quieres contrastar cifras, en nuestra guía sobre cuánto cuesta construir una nave industrial tienes precios de referencia por partida.

Estudio de seguridad y salud y gestión de residuos

Dos documentos obligatorios. El primero analiza los riesgos de la obra y las medidas preventivas; el segundo estima los residuos que se generarán y cómo se gestionarán. Ambos condicionan cómo trabaja la constructora y tienen su propio coste dentro del presupuesto.

Estudios previos que no deberías saltarte

Antes de dibujar una sola línea, hay que conocer bien el terreno y lo que el planeamiento permite hacer en él:

EstudioPara qué sirveCoste orientativo
Informe o cédula urbanísticaSaber qué se puede construir: usos, edificabilidad, alturas, retranqueos50 – 300 €
Levantamiento topográficoConocer cotas, desniveles y linderos reales600 – 2.000 €
Estudio geotécnicoDeterminar el tipo de cimentación y prevenir sorpresas1.500 – 4.500 €
Consulta de acometidasSaber si hay potencia eléctrica y conexión de agua y saneamientoGratuita o tasa

Cuánto cuesta el proyecto de una nave industrial

Desde que los colegios profesionales dejaron de publicar baremos obligatorios, los honorarios son libres. Aun así, el mercado se mueve en rangos bastante estables, que se expresan como porcentaje del presupuesto de ejecución material (PEM), es decir, el coste de la obra sin gastos generales, beneficio industrial ni IVA.

Nave tipoPEM aproximadoProyecto básico + ejecuciónHonorarios orientativos
500 m²200.000 €6 – 8 %12.000 – 16.000 €
1.000 m²400.000 €4 – 6,5 %16.000 – 26.000 €
2.500 m²1.000.000 €3,5 – 5 %35.000 – 50.000 €
5.000 m²2.000.000 €2,5 – 4 %50.000 – 80.000 €

A esas cifras hay que sumar otros servicios técnicos que se contratan por separado:

  • Dirección de obra y dirección de ejecución: entre el 1,5 % y el 3 % del PEM.
  • Coordinación de seguridad y salud en obra: entre el 0,5 % y el 1 %.
  • Proyecto de actividad: de 1.500 a 6.000 € según la complejidad de la actividad.
  • Proyectos de instalaciones y legalizaciones: a menudo incluidos en el de ejecución, pero conviene confirmarlo.
  • Visado colegial: no siempre obligatorio, pero muchos ayuntamientos y aseguradoras lo piden. Suele costar unos cientos de euros.

En total, el paquete técnico completo de una nave suele situarse entre el 5 % y el 9 % del presupuesto de ejecución. Puede parecer mucho, pero un buen proyecto ahorra en obra bastante más de lo que cuesta: estructuras optimizadas, mediciones exactas y menos sorpresas.

Cuánto se tarda en redactar el proyecto

Para una nave estándar, el estudio previo puede estar listo en una o dos semanas. El proyecto básico, en tres o cuatro. El de ejecución completo, con cálculos, planos de detalle y mediciones, requiere entre cuatro y diez semanas más, según el tamaño y la complejidad.

Después llega la parte que no depende del técnico: la tramitación de la licencia. Hay ayuntamientos que resuelven en dos meses y otros que tardan más de un año, sobre todo si hay requerimientos. Un proyecto completo y bien justificado reduce mucho las probabilidades de que te pidan subsanar documentación.

Errores de proyecto que salen muy caros

Algunos fallos no se ven hasta que la nave está construida, y entonces ya no tienen arreglo barato:

  1. Proyectar sin conocer la actividad. Si el técnico no sabe qué vas a fabricar o almacenar, no puede calcular bien la carga de fuego, la solera ni la potencia eléctrica.
  2. Quedarse corto de altura. Dos metros menos de altura libre pueden suponer un 30 % menos de capacidad de almacenaje con estanterías.
  3. No prever el crecimiento. Calcular la estructura para ampliar por un testero o dejar previsto un puente grúa cuesta poco en proyecto y mucho después.
  4. Olvidar la cubierta solar. Si en el futuro quieres instalar placas solares en la nave, la estructura debe estar calculada para esa carga desde el principio.
  5. Mediciones genéricas. Un presupuesto de proyecto poco detallado da pie a ofertas incomparables y a una lluvia de “extras” en obra.
Nave industrial en obra con la estructura y los cerramientos en ejecución
Las decisiones tomadas en el proyecto se notan en cada fase de la obra.

Cómo elegir al técnico adecuado

Para naves industriales pueden firmar el proyecto ingenieros industriales, ingenieros técnicos industriales y arquitectos, entre otros perfiles con competencias reconocidas. Más allá del título, fíjate en tres cosas:

  • Experiencia en naves. Pide ejemplos de proyectos similares, a ser posible en el mismo municipio. Conocer los criterios del ayuntamiento acelera mucho la licencia.
  • Alcance claro de la oferta. Que especifique qué incluye: básico, ejecución, actividad, instalaciones, dirección de obra, visitas, tramitaciones y legalizaciones finales.
  • Disponibilidad durante la obra. El técnico que dirige la obra debe visitarla con regularidad y responder rápido. Un proyecto excelente mal dirigido pierde buena parte de su valor.

Otra opción cada vez más habitual es contratar la nave “llave en mano” con una empresa que integra proyecto y construcción. Simplifica la gestión y suele acortar plazos, a cambio de comparar menos ofertas en la fase de obra. Si te interesa esta vía, puedes ver cómo funciona en nuestra página de construcción de naves llave en mano.

En resumen

El proyecto de una nave industrial es mucho más que el papel que pide el ayuntamiento: define cuánto vas a gastar, cuánto vas a tardar y si la nave servirá de verdad para tu negocio durante décadas. Sus honorarios suelen moverse entre el 3 % y el 8 % del presupuesto de ejecución, y el paquete técnico completo, entre el 5 % y el 9 %. Invierte tiempo en explicar bien tu actividad al técnico, haz los estudios previos y exige un presupuesto detallado. Es la parte más barata de toda la obra y la que más dinero te puede ahorrar.

Preguntas frecuentes

¿Es obligatorio un proyecto para construir una nave industrial?+

Sí. Cualquier obra de nueva planta de uso industrial requiere un proyecto técnico redactado y firmado por un técnico competente para obtener la licencia de obras, según la Ley de Ordenación de la Edificación y la normativa urbanística municipal.

¿Quién puede firmar el proyecto de una nave industrial?+

Para edificios de uso industrial pueden firmarlo ingenieros industriales, ingenieros técnicos industriales y arquitectos, entre otros técnicos con competencias según su titulación. Lo importante es que el técnico conozca bien la normativa industrial, especialmente la de protección contra incendios.

¿Cuánto cuesta el proyecto de una nave de 1.000 m²?+

Para una nave estándar de 1.000 m² con un presupuesto de ejecución de unos 400.000 euros, el proyecto básico y de ejecución suele costar entre 16.000 y 26.000 euros. La dirección de obra y la coordinación de seguridad se presupuestan aparte y suman entre un 2 % y un 3,5 % más.

¿Qué diferencia hay entre proyecto básico y proyecto de ejecución?+

El proyecto básico define la nave a nivel general y basta en muchos municipios para solicitar la licencia. El proyecto de ejecución desarrolla todos los detalles constructivos, cálculos y mediciones necesarios para construir y es obligatorio antes de empezar la obra.

¿El proyecto de obra sirve también para la licencia de actividad?+

No siempre. Muchos ayuntamientos piden un proyecto o memoria de actividad específico, que analiza la actividad concreta que se va a desarrollar, su impacto ambiental y las medidas de seguridad. Lo ideal es redactar ambos de forma coordinada desde el principio.
